Baustellenbericht zu den Umbauarbeiten im Ludwigsparkstadion in dieser Woche

WERBUNG

https://www.cgi-immobilien.eu/
<"a href=https://www.cgi-immobilien.eu/">https://www.cgi-immobilien.eu/
https://www.cgi-immobilien.eu/
  1. Bauarbeiten:

In dieser Woche haben täglich bis zu 16 Firmen mit bis zu 89 Mitarbeitern auf der Baustelle Ludwigsparkstadion gearbeitet. Unter anderem wurden folgende Arbeiten abgeschlossen bzw. laufen:



Innenraum

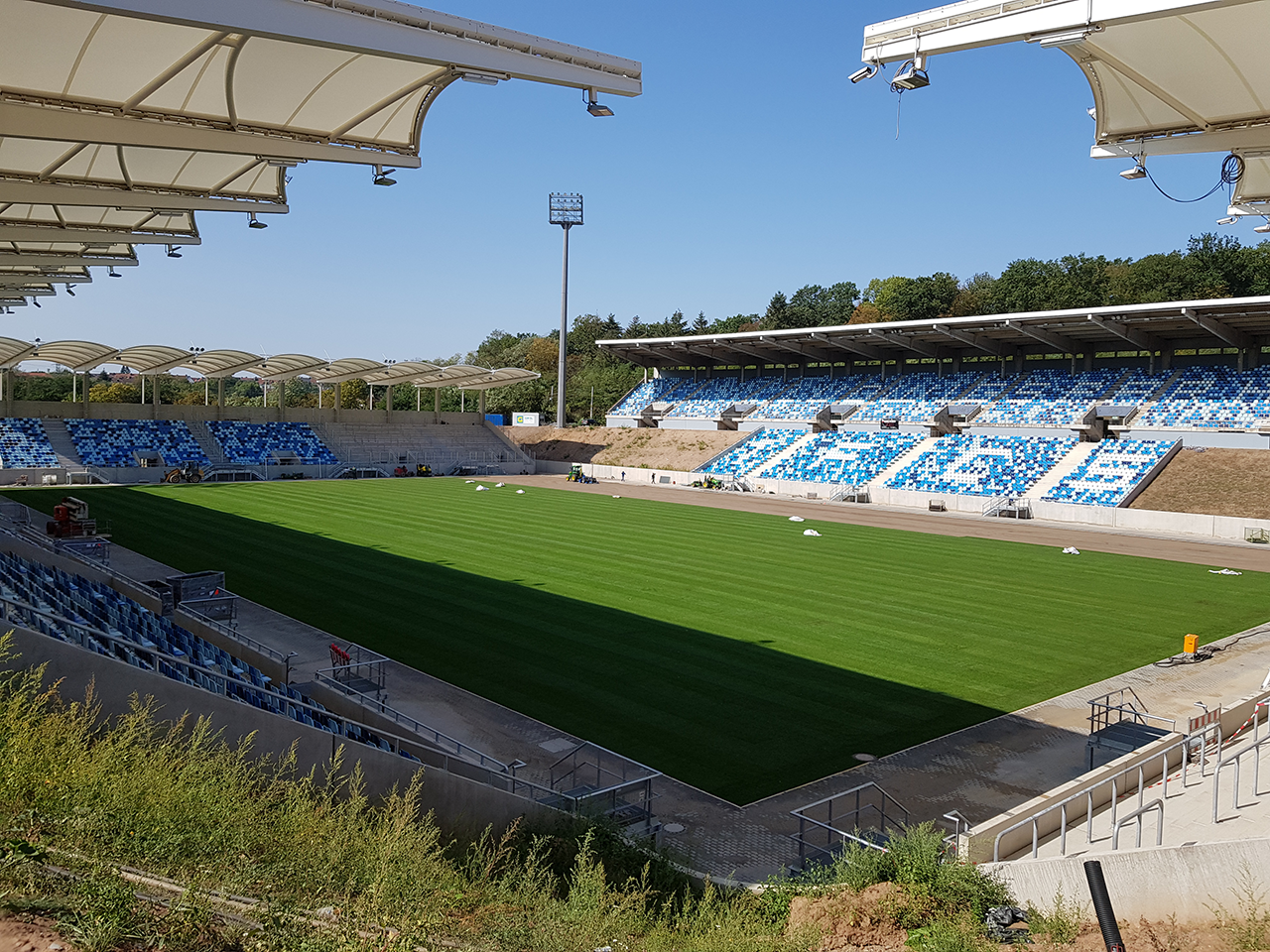

·         Die Verlegung des Rasens steht vor dem Abschluss.


Funktionsgebäude

·         Die Inbetriebnahme der Trinkwasserversorgung steht vor dem Abschluss.

·         Aktuell werden die Griffe der Behindertentoiletten montiert.

·         Die Parkettverlegung im Businessbereich (Ebene 01) ist weitestgehend abgeschlossen.

·         In Ebene 00 Sektor 3 im Flur und in der Mixed Zone wurde der Kautschukboden verlegt.

·         In Ebene 00 Sektor 1 im Flur wird der Kautschukboden am kommenden Montag verlegt.

·         Die Ausschnitte in den Decken der Ebene 00 sind fertiggestellt.

·         Am kommenden Montag wird in Ebene 00 die Glaswand in den Duschräumen der Schiedsrichter montiert.

Westtribüne

·         Die Ausführung der Stufenmarkierung geht voran.

·         In der kommenden Woche wird die letzte Differenztreppe montiert.

·         Die Montage der Sektorentrenner wird nächste Woche voraussichtlich abgeschlossen.

·         Die Trockenbauarbeiten im Unterbau West sind abgeschlossen.

·         Auch die Fliesen- und Verfugungsarbeiten in den Kiosken im Unterbau West sind abgeschlossen.

Fotos: Landeshauptstadt Saarbrücken

Südtribüne

·         Die Ausführung der Stufenmarkierung der Südtribüne ist weitestgehend beendet.

Nordtribüne

·         Die Montage der Sanitäranlagen erfolgt.

Nebengebäude West

·         Einige Wände im Nebengebäude West Teil 1 werden geschlossen.

·         Die Montage der Sanitäranlagen läuft.

Fotos: Landeshauptstadt Saarbrücken

Nebengebäude Ost

·         Die Montage der Hohlwände im Nebengebäude Ost Teil 1 wird momentan durchgeführt.

  1.  Zentrale Termine auf der Baustelle

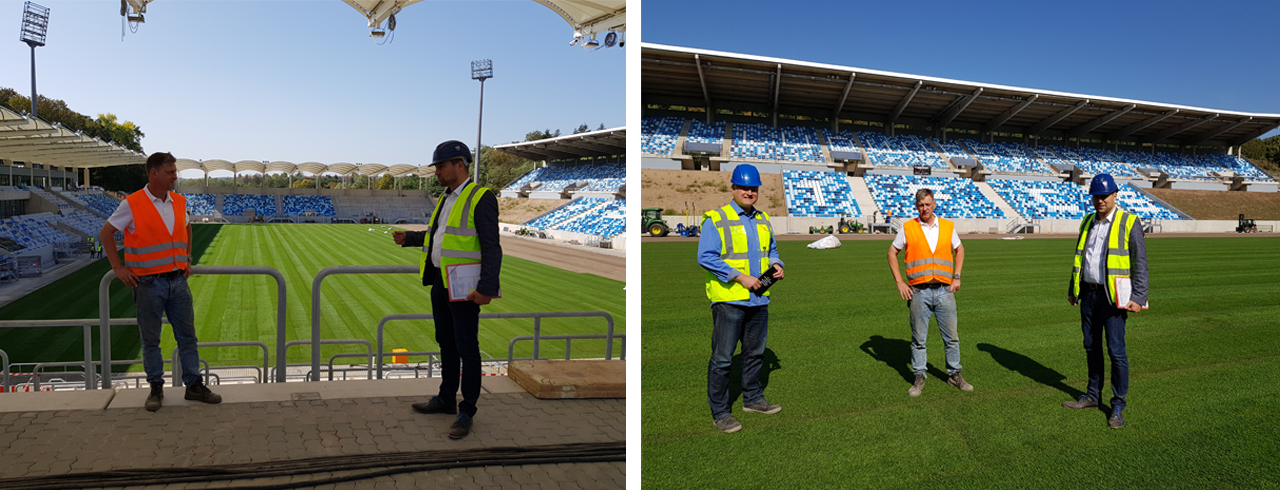

Montag, 21. September: Baurunde u. a. mit Martin Welker (GIU-Geschäftsführer) und Markus Hollenbach (GMS-Werkleiter). Themen: Besprechung der in der Woche anstehenden Arbeiten und Termine.

Freitag, 25. September: Bauherrenrunde u.a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) und Markus Hollenbach (GMS-Werkleiter). Themen: Besichtigung Baufortschritt. Austausch zu offenen Fragen zu einem Spielbetrieb in der Baustelle.

Zudem diverse Termine unter der Woche: u. a. Wochenmeeting Baukonstruktion mit beauftragten Unternehmen und Wochenmeeting Technische Gebäudeausrüstung mit beauftragten Unternehmen, neunte öffentliche Baustellenführung.

- Werbung -
https://saarland-macht-urlaub.de/
https://saarland-macht-urlaub.de/
https://saarland-macht-urlaub.de/
- Werbung -
http://www.dielinke-regionalverband.de/
http://www.dielinke-regionalverband.de/
http://www.dielinke-regionalverband.de/

Aktuelle Beiträge

Immer frisch informiert sein mit dem FCS-Newsletter von saarnews!
Regelmäßig alle News rund um den größten Verein des Saarlandes.

fcs@saarnews.com
