StartPanoramaLudwigsparkstadion – aktueller Stand der Umbauarbeiten

Ludwigsparkstadion – aktueller Stand der Umbauarbeiten

WERBUNG

https://www.cgi-immobilien.eu/
<"a href=https://www.cgi-immobilien.eu/">https://www.cgi-immobilien.eu/
https://www.cgi-immobilien.eu/

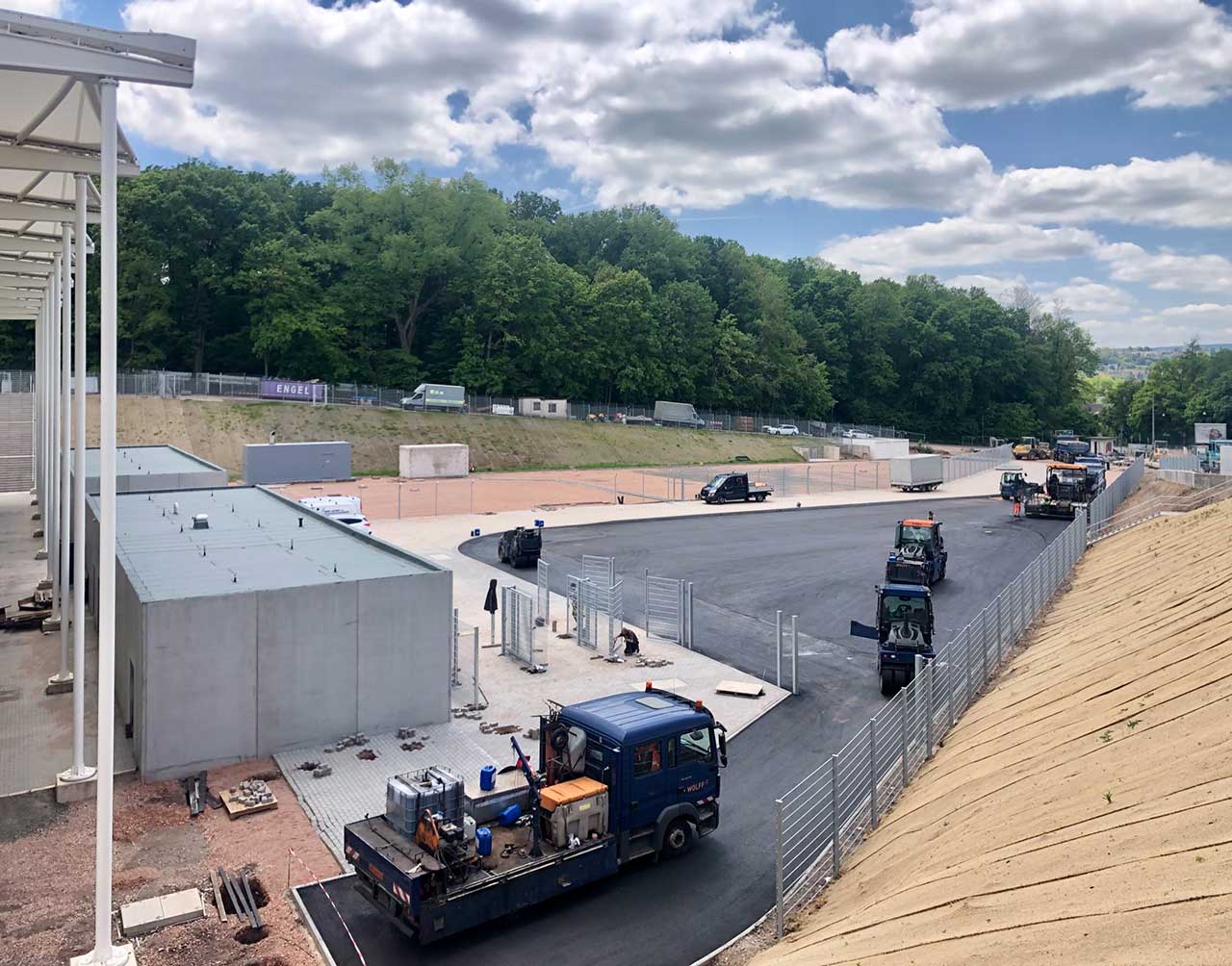

Asphalt Vorfläche West (Foto: Landeshauptstadt Saarbrücken)

  1. Bauarbeiten:

In dieser Woche haben täglich bis zu 16 Firmen mit mehr als 60 Mitarbeiterinnen und Mitarbeitern auf der Baustelle Ludwigsparkstadion gearbeitet. Unter anderem wurden folgende Arbeiten abgeschlossen bzw. begonnen oder stehen an:

Tribünen und Außenanlagen

  • Die Rasenheizung ist betriebsbereit. Der Probelauf war erfolgreich. Die entsprechenden Nachweise für den DFB sind bereits erstellt. Eine Optimierung der Steuerungsprogrammierung läuft noch.
Verkabelung Rasenheizung

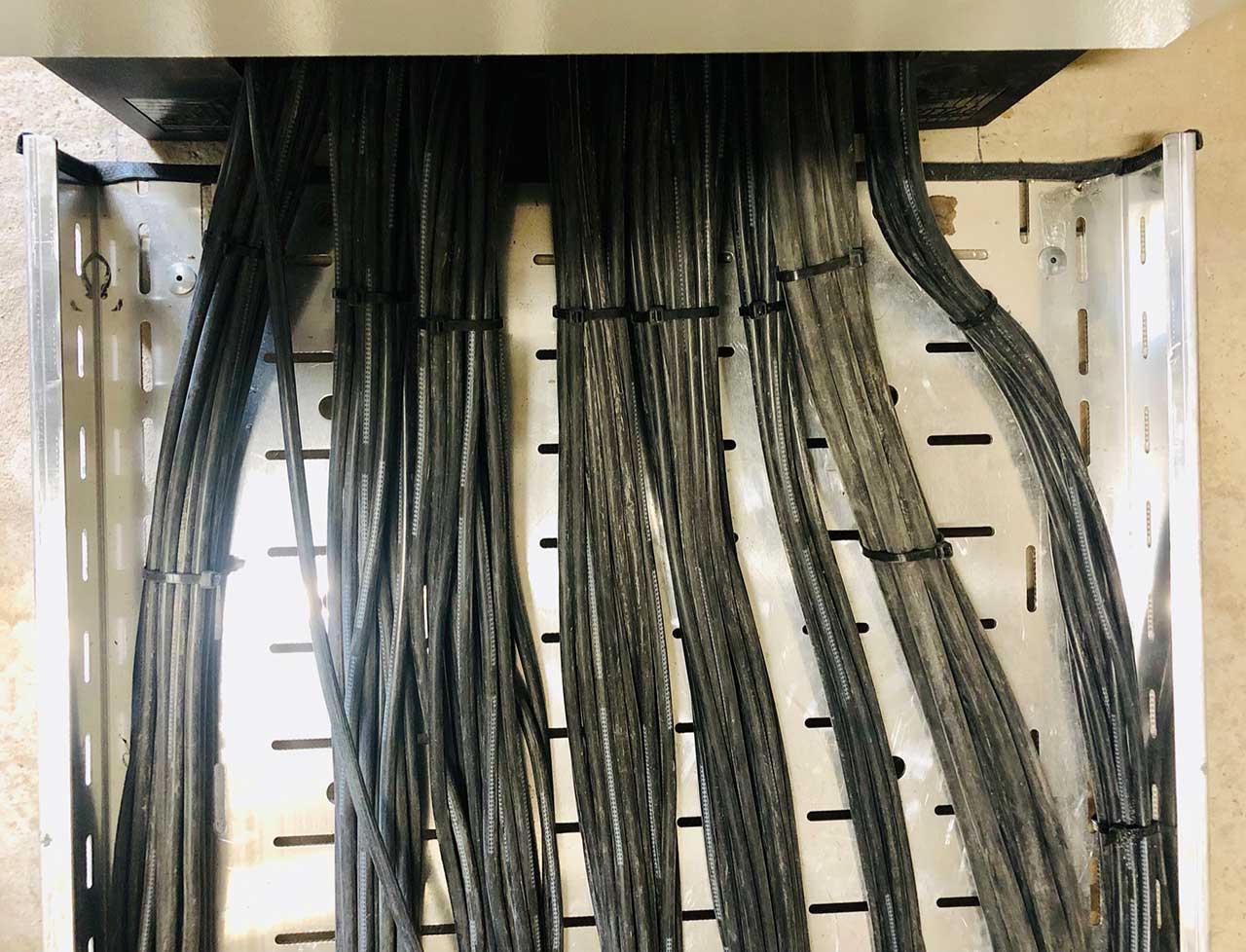

Verkabelung Rasenheizung (Foto: Landeshauptstadt Saarbrücken)
  • Die Verkabelung der Leitungen für die BOS-Anlage läuft ebenfalls planmäßig.
  • Auch die Verkabelung der Beschallungs- und Videoanlagen im Außenbereich läuft. Die Verstärkeranlagen sind teilweise bereits installiert. Ein erster Probelauf war erfolgreich. Die Arbeiten werden in der kommenden Woche fortgesetzt.
  • Die Montage der Zaunanlagen auf der Freifläche West ist fast abgeschlossen.

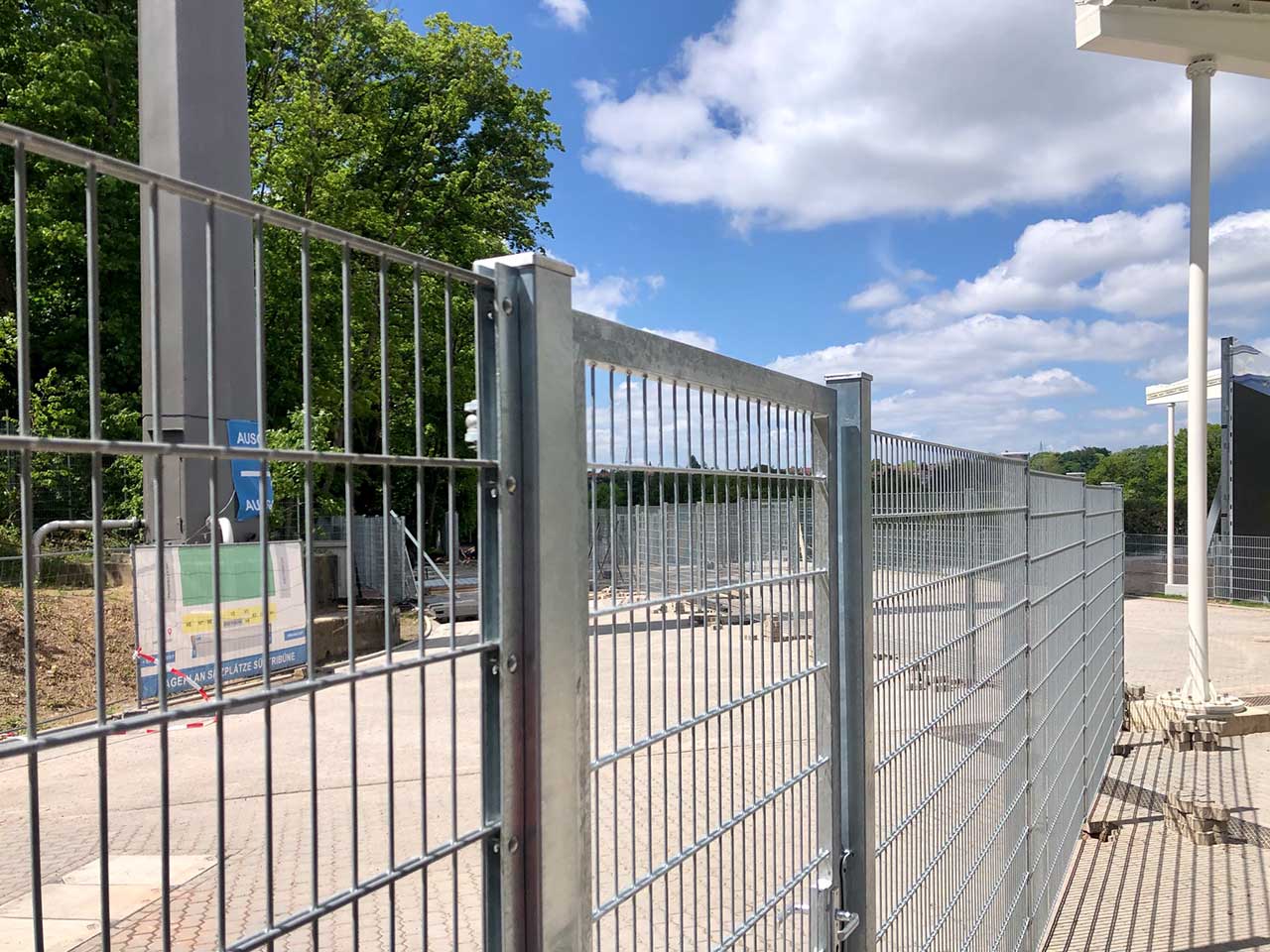

Zaun Sued
(Foto: Landeshauptstadt Saarbrücken)
  • Die Zaunmontagearbeiten im Bereich Rampe (ehemaliger A-Block) schreiten voran.
  • Zurzeit erfolgen Asphaltarbeiten der Freifläche West, Rampe West und Unterbau Nord.

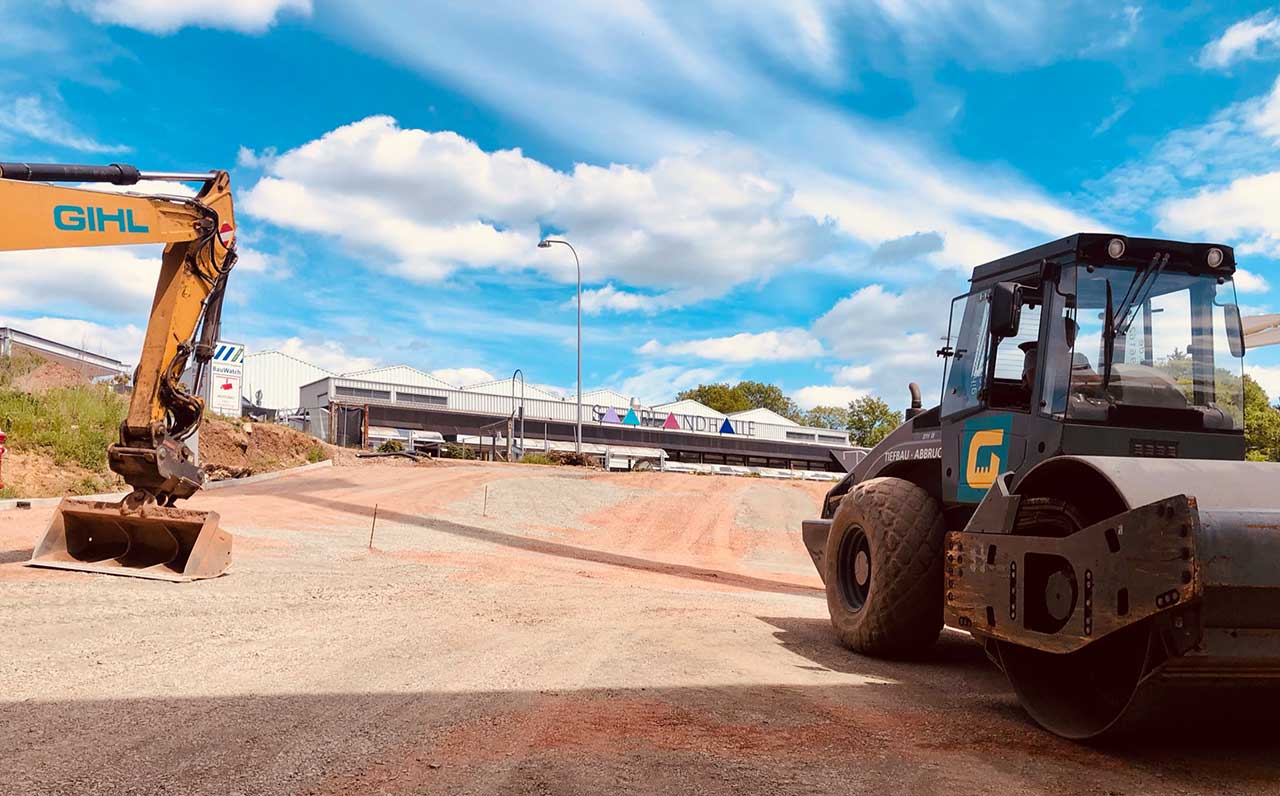

Erdbau Schottertragschicht Ost
Erdbau Schottertragschicht Ost (Foto: Landeshauptstadt Saarbrücken)
  • Die Pflasterarbeiten auf der Freifläche Ost wurden abgeschlossen. Erdbauarbeiten im Bereich Feuerwehrumfahrt Ost inklusive Schottertragschicht werden voraussichtlich in der kommenden Woche fertiggestellt.
  • Die Sanierung des Belages und der Entwässerung der Straße an der Saarlandhalle läuft.

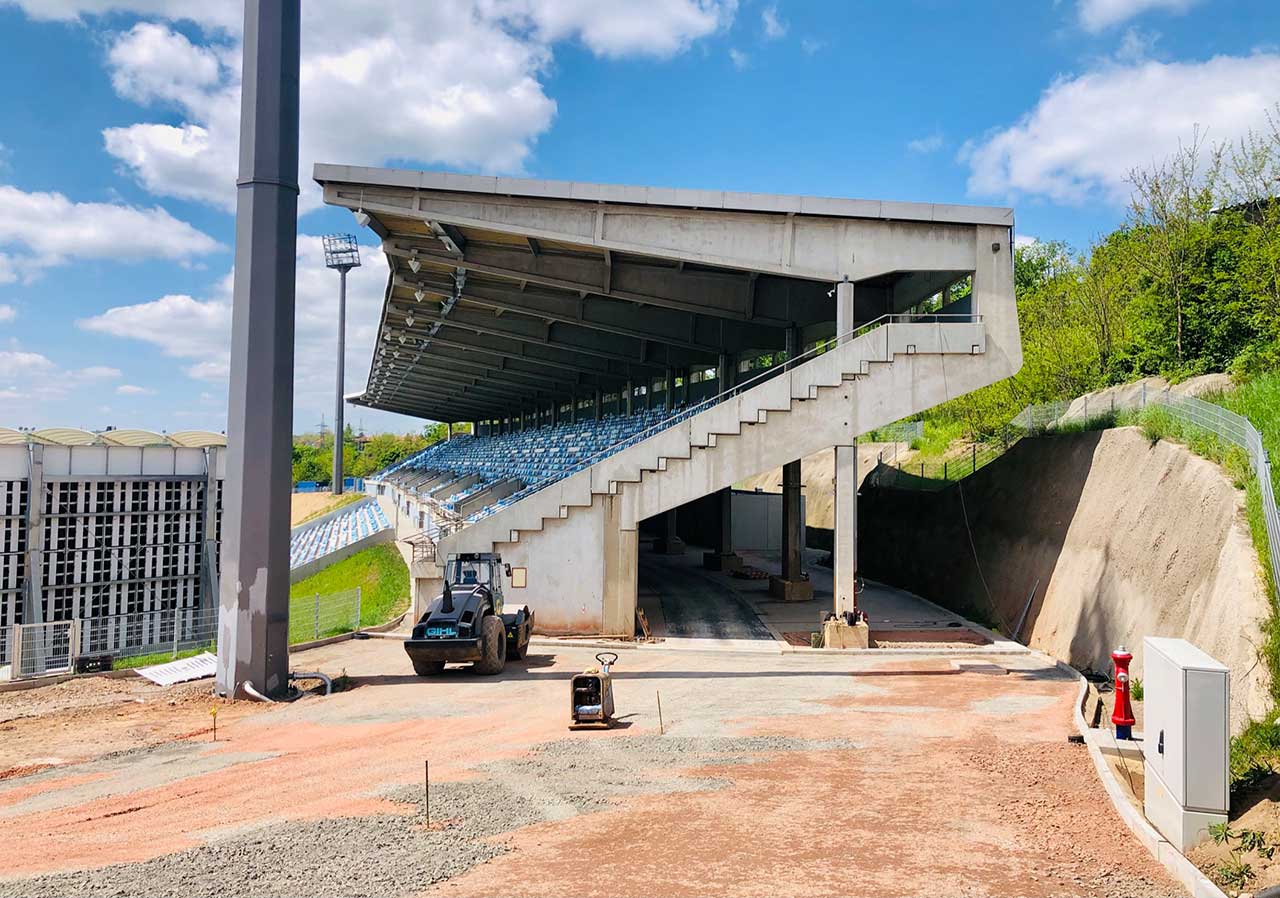

Erdbau Schottertragschicht Ost 2
Erdbau Schottertragschicht Ost (Foto: Landeshauptstadt Saarbrücken)

Nebengebäude

  • An den Nebengebäuden Ost und West stehen weiterhin Restarbeiten und Mängelbeseitigungen an.
  • In der Polizeiwache läuft die Rohinstallation der Haustechnik. Die Arbeiten Hauseinführung (Elektro und Fernwärme) sind fertiggestellt.
  • Die Dachbahnen der Polizeiwache wurden aufgeschweißt.
  • Im Nebengebäude Nord werden die Fliesenarbeiten und die Kioskrollläden fertig gestellt.

Funktionsgebäude

  • Es laufen die Programmierung der Brandmeldeanlage, die Verkabelung der Sprachalarmierungszentrale Süd, Restarbeiten und Mängelbeseitigung.
  • Die Cateringräume im Funktionsgebäude sind baulich fertig gestellt.
  1. Zentrale Termine in der kommenden Woche

Unter der Woche finden diverse Termine auf der Baustelle zur weiteren Abstimmung statt, u. a. mit Oberbürgermeister Uwe Conradt, Martin Welker (GIU-Geschäftsführer) sowie Erik Schrader und Markus Hollenbach (beide GMS-Werkleitung).

Quelle: Landeshauptstadt Saarbrücken

- Werbung -
https://saarland-macht-urlaub.de/
https://saarland-macht-urlaub.de/
https://saarland-macht-urlaub.de/
- Werbung -

Aktuelle Beiträge

Immer frisch informiert sein mit dem FCS-Newsletter von saarnews!
Regelmäßig alle News rund um den größten Verein des Saarlandes.

fcs@saarnews.com
